翻开任何一份国产虚拟化替代的选型表,格式几乎都一样:左边一列是 vSphere 的功能,右边几列是国产平台“支持 / 不支持”。热迁移、HA、DRS、快照、克隆、分布式交换机——逐项打勾。
这种对标方式在五年前是必要的,今天已经不太能区分厂商了。主流国产虚拟化平台在这张表上的得分高度接近,功能层面的差距远小于表格给人的印象。
真正让替代项目延期、甚至被迫回退的,是另一件事:迁移。而迁移能力几乎从不出现在选型表里。
项目失败的形态是相似的——传输跑了两天,网络抖了一下,从头再来;预验证要拉起目标端虚拟机,一验证就影响同步进度,索性不验了;割接窗口只有一个周末,割完发现应用起不来,回不去了;运维部门要在生产虚拟机里装代理,业务部门第一个问题是“会影响业务吗、要重启吗”,协调两周还没排上。
这些环节的能力差异,各家写在自己的官方文档里,但很少被拿来横向比较。这篇评测把五家方案的迁移路径翻了一遍,按七个维度给出场景适配结论。
一、评测框架:七个维度都指向割接风险
这七项都不是功能有无的问题,是工程化程度的问题。功能对标表上打勾的能力,落到具体项目里能不能用、要付出什么代价,差别就在这里。
二、维度一:迁移工具的交付形态

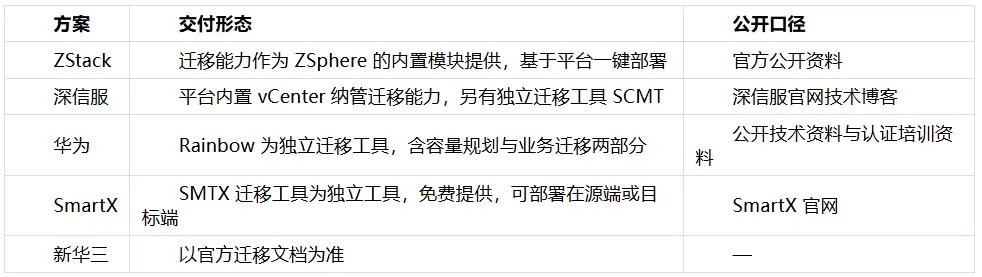

交付形态影响的是项目启动速度。独立工具意味着迁移环境要单独规划、单独部署、单独对接;内置模块意味着平台装好、迁移环境随之就绪。
ZStack 公开资料称,迁移能力内置于平台后,迁移准备时间缩短 40%–70%,配置过程约 5 分钟。深信服的纳管迁移同样是平台内置能力,但其官网技术博客明确说明了这条路径的适用边界,见维度三。
本维度结论:项目周期紧、或需要在多个站点重复执行迁移的场景,内置形态减少了一整轮独立部署与工具对接。 独立工具的优势在于部署位置灵活(如 SmartX 可选源端或目标端部署),适合源端环境受限、目标端资源尚未就绪的场景。

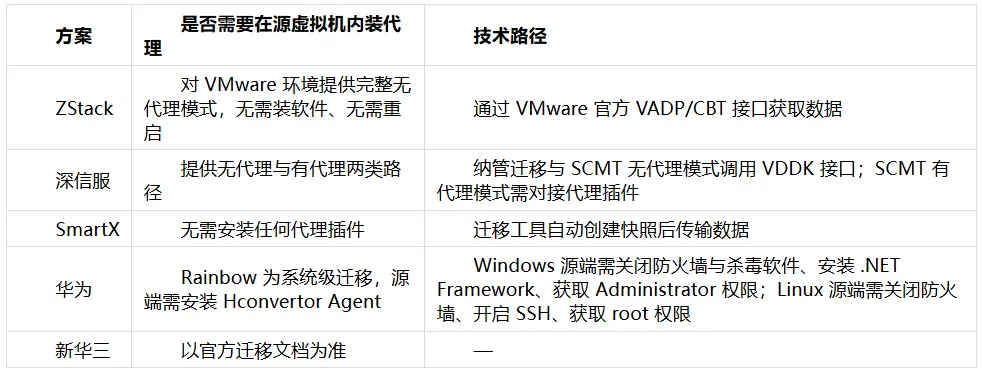

三、维度二:是否需要在源虚拟机内安装代理
这是整篇评测里最容易被低估的一项,因为它的阻力不来自技术,来自组织。
在生产虚拟机里装代理软件,意味着运维部门要向业务部门提出请求,而业务部门通常先问三个问题:会影响业务吗、需要重启吗、出了问题谁负责。这三个问题的答复流程,往往比迁移本身更耗时。更麻烦的情况是,有些运行多年的虚拟机,管理员密码已经无人掌握。
华为那一行的信息来自公开技术资料与华为认证培训资料,非官方产品文档,实际实施要求请以华为官方交付文档为准。但即使按最保守的读法,系统级迁移路径需要进入虚拟机操作系统内部这一点是明确的。
ZStack 公开的某省属高校项目提供了一个具体场景:运维部门拿不到虚拟机密码、业务部门协调困难,无代理模式绕过了这道沟通阻力,100 台虚拟机完成迁移。
本维度结论:源端虚拟机数量多、业务部门分散、或存在历史遗留虚拟机密码缺失的环境,无代理路径能省掉整个协调环节。 ZStack、SmartX 与深信服的部分路径均为无代理;采用系统级迁移工具时,需在项目排期中预留业务侧协调时间。

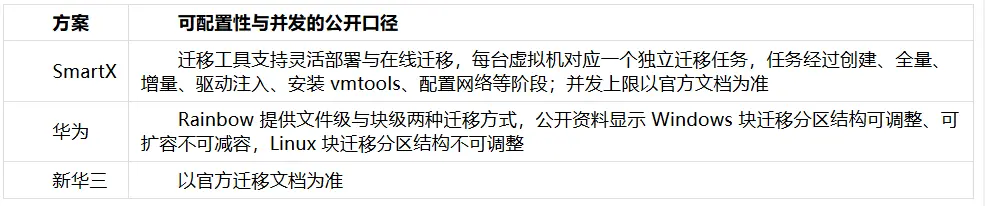

四、维度三:迁移过程的可配置性与并发能力

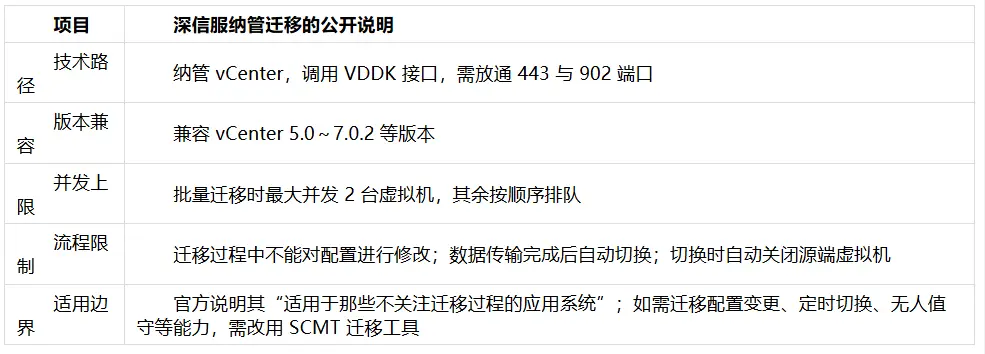

平台内置的纳管式迁移操作简单,但简单往往意味着流程被固化。深信服官网技术博客对自家纳管迁移路径写得相当直白:
这段说明的价值在于它把话说清楚了:内置纳管迁移是一条轻量路径,代价是流程不可干预。需要精细控制的项目要切换到独立工具,也就回到了维度一里的独立部署问题。

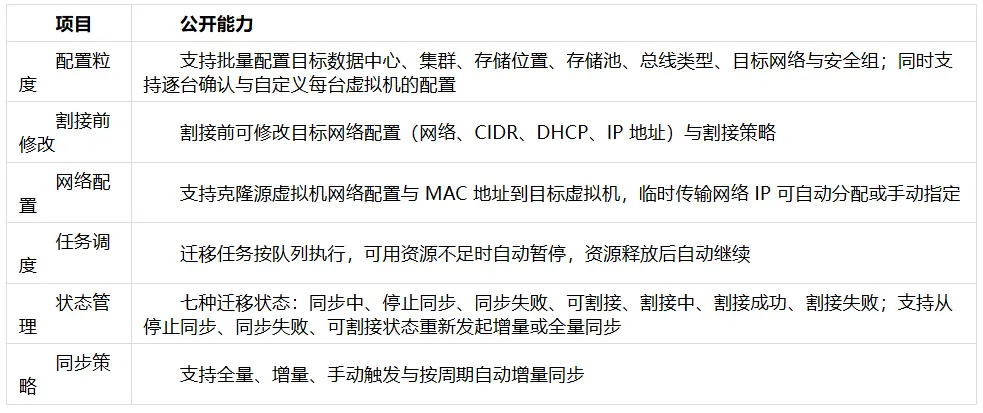

ZStack 的迁移模块在这一维度的公开能力:
其余三家在这一维度的公开情况:
华为那一行有一个容易被忽略的约束:块级迁移下 Linux 的分区结构不可调整。如果借这次替代顺带做磁盘规划整理,需要提前确认迁移方式是否支持。
本维度结论:业务系统之间存在依赖关系、需要分批割接并在割接前调整网络配置的项目,需要可干预的迁移流程。 轻量纳管路径适合单机类、互不依赖、对迁移过程不敏感的应用系统批量搬迁;一旦涉及分批次、按窗口、需改配置的迁移,就要评估工具侧的配置粒度与并发能力。

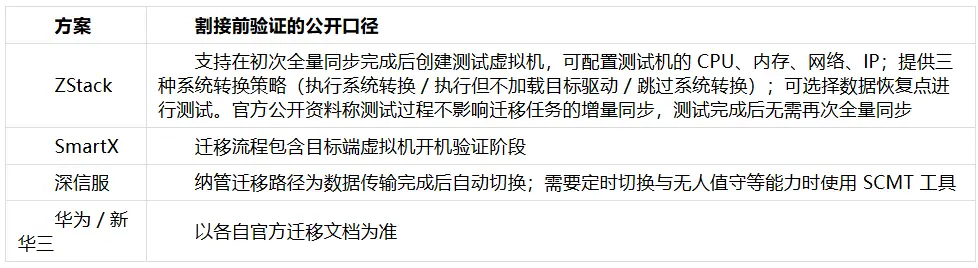

五、维度四:割接前的验证方式
预验证是传统迁移里的两难:不验证,割接窗口变成一次性赌局;要验证,就得拉起目标端虚拟机,而这通常意味着暂停复制或影响同步进度。
“测试完成后无需再次全量同步”这一条是有具体成本含义的:如果验证之后需要重跑全量,那么在数据量大、窗口紧的项目里,团队的实际选择往往是干脆不验证。
本维度结论:核心业务系统的割接,价值在于把一次性窗口变成可反复演练的过程。 需要在割接前反复验证应用是否能正常起来的项目,应重点确认两件事:验证是否会中断增量同步,验证之后是否需要重新全量传输。

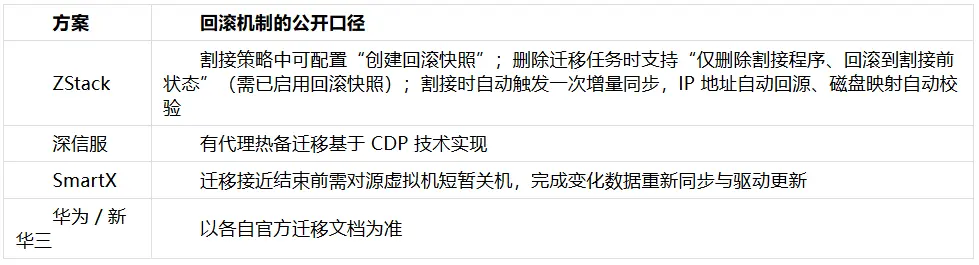

六、维度五:割接失败的回滚机制
割接窗口内出问题,能兜底的只有回滚。
需要说明的是,“能回滚”和“多久能回滚”是两件事,且各家公开资料对回滚时限的表述都不完整。询价时应当要求供应商书面说明:割接后发现问题,恢复到割接前状态的具体操作步骤与预计耗时,以及该操作对源端环境状态的前提要求(源虚拟机是否已被关闭或删除)。
ZStack 公开资料对割接停机窗口的说明是单台最快 5 分钟,支持批量并行切换。
本维度结论:关键业务割接必须在方案阶段就确认回滚路径,而不是把它当作异常处理预案。 具体要落实到三个问题:回滚是否需要预先配置(如回滚快照)、回滚后源端是否可直接启动、以及割接时源虚拟机的自动关机策略是否可选。

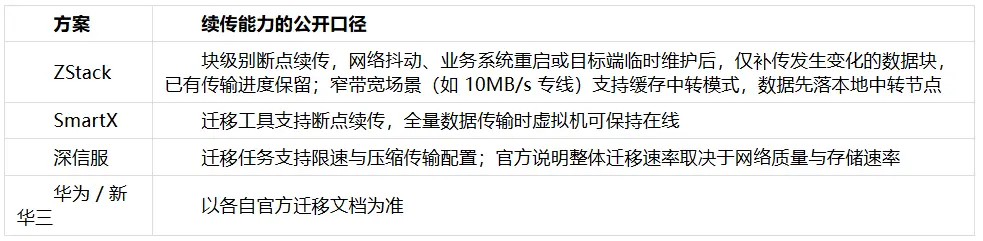

七、维度六:网络中断后的续传能力
跨机房、跨地域迁移中,专线带宽不稳定是常态。
断点续传目前是多数方案的标配,差异主要在续传粒度(块级 / 文件级)和窄带宽场景下是否有额外机制。缓存中转的意义在于把“传输进度”和“专线稳定性”解耦——对于带宽紧张的跨地域项目,这决定了迁移是按天算还是按周算。
本维度结论:同城同机房迁移,各家的续传能力差异不大;跨地域、专线带宽紧张的项目,需要重点确认续传粒度与窄带宽下的中转机制。

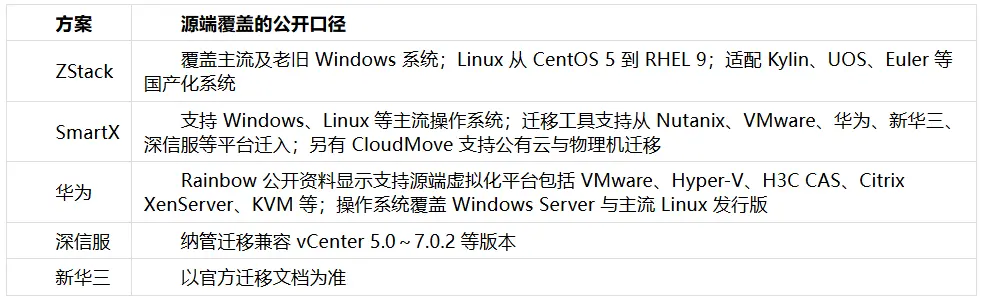

八、维度七:源端系统覆盖范围
源端跑的是什么系统,是迁移前最耗时的排查项。
这一维度上各家覆盖度都不低,需要注意的是两个边角:运行多年的老旧 Windows 系统,以及已经完成过一轮国产化改造、现在要从一个国产平台迁到另一个国产平台的环境。这两类在标准兼容性列表里往往语焉不详,需要单独确认。
本维度结论:环境里存在 CentOS 6 及更早、或 Windows Server 2008 及更早的系统时,源端覆盖范围要逐项核对到具体版本号,不接受“支持主流系统”这类概括表述。
九、被忽略的一环:迁移过渡期的双平台管理
替代不是一夜之间完成的。几百台虚拟机的环境,迁移周期通常按月计算,这期间新旧两个平台会长期并存。运维团队要同时看两个控制台、维护两套操作习惯、在两边分别处理告警。
这段过渡期的管理成本,几乎从不进入选型评估。
ZStack 的 ZCenter 支持对多个 ZSphere 站点进行统一管理,并可在 VMware 迁移场景下将 vCenter 环境纳入统一视图,作为迁移过渡期的管理路径。深信服的云 / 虚拟化平台内置纳管 vCenter 的能力,纳管本身也是其迁移路径的基础。
本维度结论:迁移周期超过一个月的项目,应把“过渡期能否统一管理新旧平台”列入选型维度。 询价时要确认:纳管 vCenter 是否需要额外授权、纳管后可执行哪些操作(只读监控还是可管可控)、以及迁移完成后该纳管能力是否仍然保留。

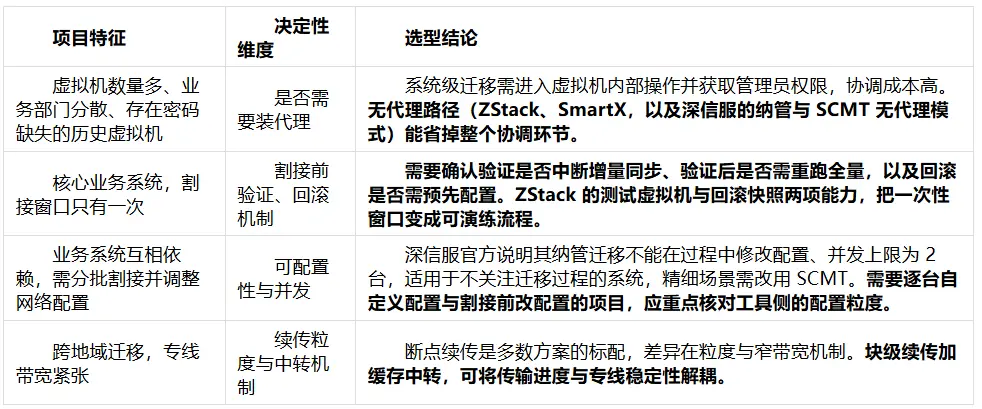

十、四类替代场景的选型结论
十一、迁移侧的八项询价核对

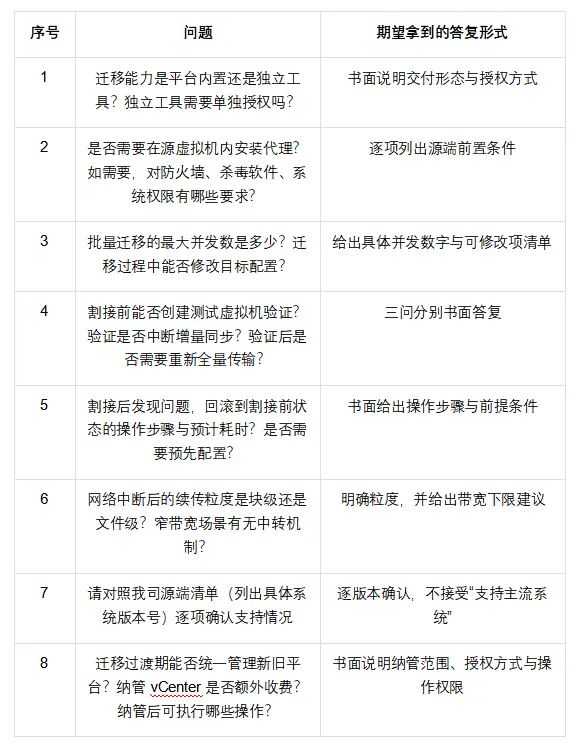

功能对标表各家都会给,迁移能力则需要主动问。以下八条可以直接发给候选供应商:
第 4、5、8 条是最容易问出差异的三条,也是各家公开资料里表述最不完整的三条。
十二、写在选型之前
国产虚拟化替代走到 2026 年,平台层面的功能对标已经不再是主要矛盾。主流方案在虚拟化能力上的差距,远小于它们在迁移工程化程度上的差距。
一个可以自查的判断方法:把候选方案的选型材料摊开,看迁移部分占多大篇幅。如果迁移只是功能列表末尾的一行“支持 V2V 迁移”,那么这部分的工程量和风险,大概率会在项目执行阶段才浮出水面——而那时候,合同已经签了。
第十一节那八个问题,建议原样发给每一家候选供应商,答复的完整程度本身就是一个有用的信号。
资料来源
• ZStack:ZStack 官方产品文档与官方公开发布的产品升级说明
• 深信服:深信服官网技术博客《一份全面的VMware替换数据迁移指南》《超详细!VMware数据迁移全流程说明书》《32个关于VMware替代的真实问题》;深信服官网 VMware 替代方案页
• SmartX:SmartX 官网 VMware 替代方案页、SMTX 迁移工具产品页、官方技术博客与迁移答疑合集
• 华为:Rainbow 迁移工具公开技术资料与华为认证培训资料(非官方产品文档,实际实施要求以华为官方交付文档为准)
• 新华三:本次评测未获取到公开的迁移工具技术文档,相关维度以官方迁移文档为准
以上均查证于 2026 年 8 月。各厂商产品能力随版本迭代变化,最终以各厂商当前官方文档与实际 POC 结果为准。
