传统IPD为什么“太重”?
传统IPD是一套严谨、结构化的大型管理体系,包含“做正确的事”(市场与产品规划)和“正确地做事”(开发与交付)两大流程。对于中小企业而言,它往往显得“太重”,主要体现在:
-
流程复杂:包含大量的评审点、决策点和跨部门协调,管理成本高。
-
实施门槛高:需要专门的组织架构、角色和配套体系来支撑,难以快速落地。
-
不够灵活:流程刚性,难以适应中小企业快速变化的市场需求和迭代节奏
✨ 为什么要用“轻IPD”?它是什么?
“轻IPD”是Codes对传统IPD的创新性简化与融合,核心是 “取其精髓,去其繁重”:
轻IPD(Lightweight Integrated Product Development) 是一种轻量化的集成产品开发模式,融合了敏捷开发理念,专注于"正确地做事"(执行层面),而非传统IPD强调的"做正确的事"(战略层面)。
轻IPD的核心定位是:以交付为导向的多项目(项目组合)研发过程管理。
-
聚焦核心:轻IPD主要实现了传统IPD中 “正确地做事” 的交付流程,确保项目高效执行。它弱化了复杂的前端规划和在线评审,只保留评审记录,将重点放在以交付为导向的规划上。
-
融合敏捷:它将IPD的结构化阶段规划(如概念、计划、开发等)与敏捷开发的迭代模式相结合。可以在一个大的IPD规划阶段下,通过多个敏捷迭代来逐步实现和交付功能。
-
项目集管理:在轻IPD中,一个规划就相当于一个项目集。您可以先规划好阶段,将来自需求池(不隶属于具体项目的需求)的功能分配到各阶段,然后由不同的实际开发项目去引用和实现。这解决了多项目、多产品组合的协同管理问题。
🎯 “轻IPD”的适用场景
-
多项目/产品交付:需要同时管理多个相关联的项目或产品,进行统一的阶段规划和进度跟踪。
-
项目型或定制化开发:以交付客户项目为导向,需要跨项目调配需求和资源。
-
有阶段性规划的大中型项目:项目本身周期较长或规模较大,需要划分为清晰的阶段(如里程碑)进行管理,但每个阶段内部又希望保持敏捷的灵活性。
💪 “轻IPD”对中小企业的好处及灵活性
对于中小企业,采用轻IPD模式能带来实实在在的价值:
1. 解决中小企业痛点
-
资源有限:无法支撑传统IPD的庞大组织体系
-
快速变化:市场变化快,需要灵活响应而非僵化流程
-
交付压力:多项目并行时,缺乏全局视角把控进度
2. 平衡规范与效率
轻IPD在保持IPD阶段化规划、跨项目协同优势的同时,去除了繁文缛节,让团队聚焦实际交付。
3. 融合敏捷优势
轻IPD不是简单的流程裁剪,而是IPD的阶段规划 + 敏捷的迭代执行,既保证战略对齐,又保持执行灵活。
|
维度
|
好处与灵活性体现
|
核心价值
|
|
降低管理成本
|
简化了复杂的评审和管理环节,只维护必要记录,让团队聚焦在交付上。
|
轻量起步,快速上手
|
|
提升资源利用率
|
通过需求池统一管理需求,并可被多个项目灵活引用,避免重复建设,实现跨项目资源协调。
|
需求复用,协同增效
|
|
兼顾规划与灵活
|
既有高层次的阶段规划(如甘特图、计划表),又能在阶段内通过迭代灵活调整具体实现。
|
宏观可控,微观敏捷
|
|
适应变化能力强
|
可以从“需求型”(围绕需求)和“任务型”(围绕任务)两种视角灵活组织工作,适应不同类型项目的需要。
|
两种模式,按需切换
|
|
投资成本低
|
Codes本身是开源免费的,且对15人以下团队全部功能开放,软件成本为零。
|
零成本启动,价值可见
|
轻IPD对中小企业的核心价值
1. 低成本快速启动
2. 灵活的项目组合管理
不同于传统手动建项目集,轻IPD以交付目标进行规划,自动推算涉及的项目,形成动态项目集:
-
拖拽式阶段规划
-
需求自动分配到各阶段
-
按需引用到不同项目/产品实现
3. 全局可视化管理
提供多种视图满足不同管理需求:
表格
|
视图
|
用途
|
|
规划视图
|
拖拽式维护阶段,可视化时间轴
|
|
计划表
|
TreeGrid形式展示规划详情
|
|
矩阵视图
|
横向阶段×纵向项目/迭代/人员,一目了然
|
|
概览视图
|
显示各阶段涉及的项目及迭代
|
|
甘特图
|
阶段及需求的时间线展示
|

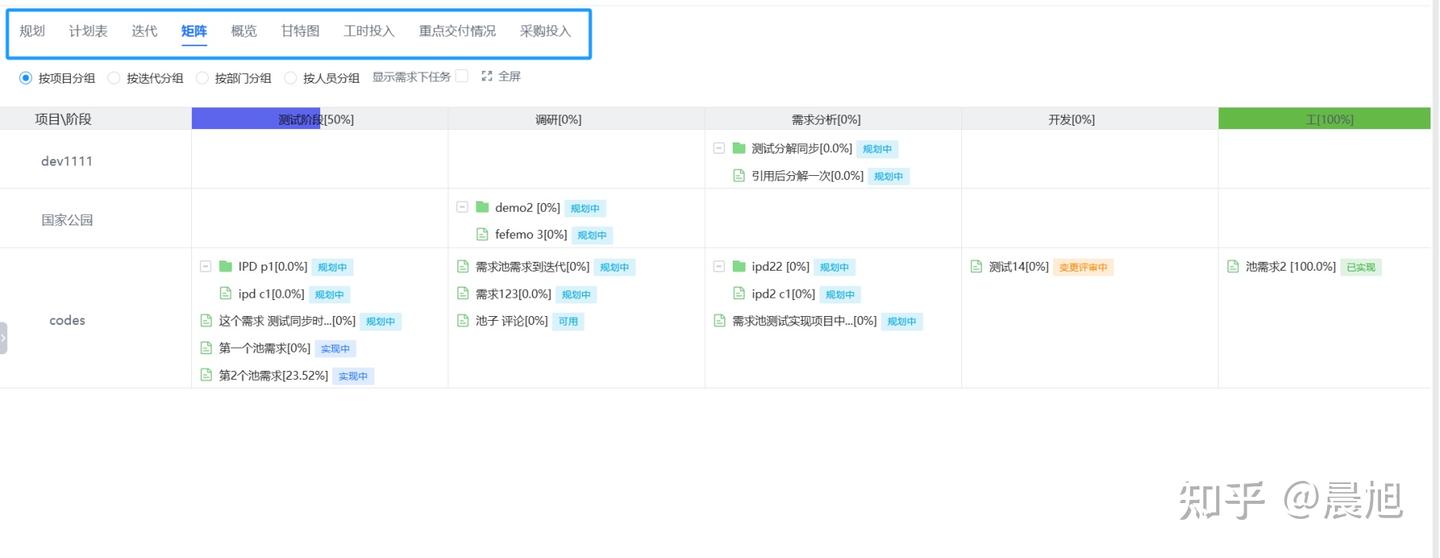

4. 自动化进度追踪
-
工时日报自动计算事项进度
-
自动更新任务状态
-
减少人工汇报负担
5. 两种模式灵活适配
-
需求型:各阶段以需求开展工作,适合产品化开发
-
任务型:各阶段直接以任务开展工作,适合项目化交付
轻IPD实施流程(以Codes为例)
1.全局统筹规划:

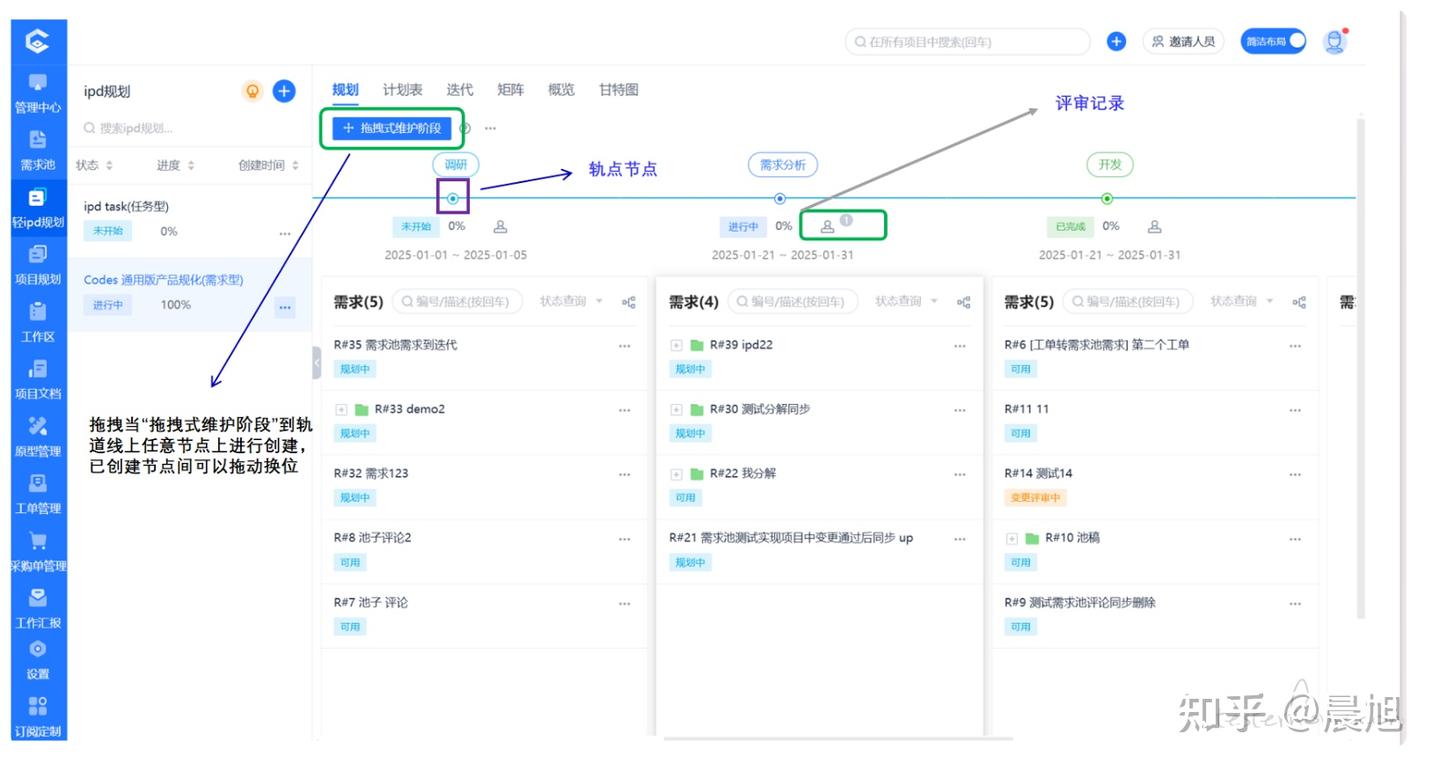

通过拖拽方式在轨道线上创建项目阶段(如:需求调研、原型设计、开发迭代等)。
拖拽当 “拖拽式维护阶段” 到轨道线上任意节点上进行创建,已创建节点间可以拖动换位,右键修改、删除。也可以点击 “拖拽式维护阶段” 右边的... 以表单形式维护
2.定义全局规划下各阶段要实现的需求:

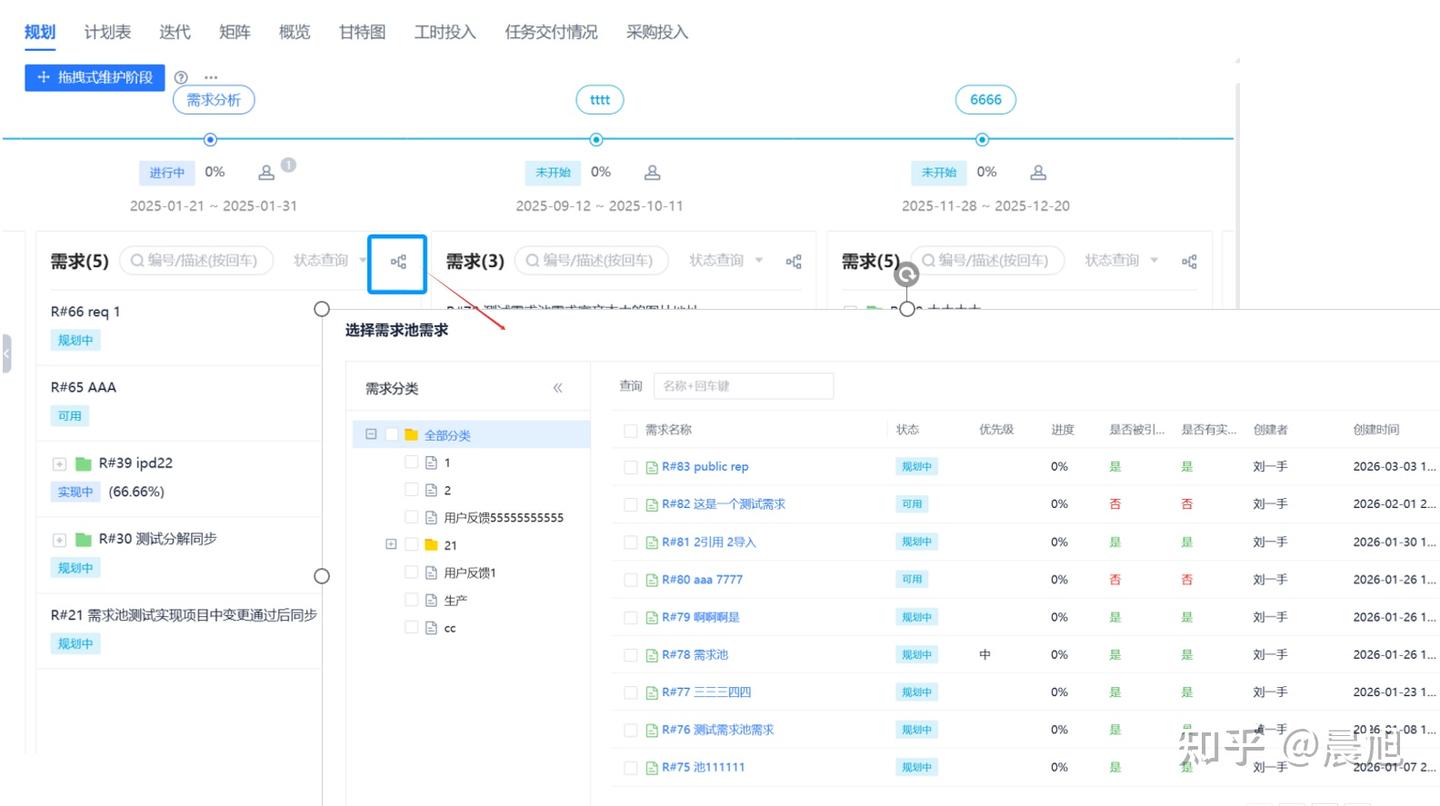

将需求池中的需求分配到全局统筹规划的阶段中。

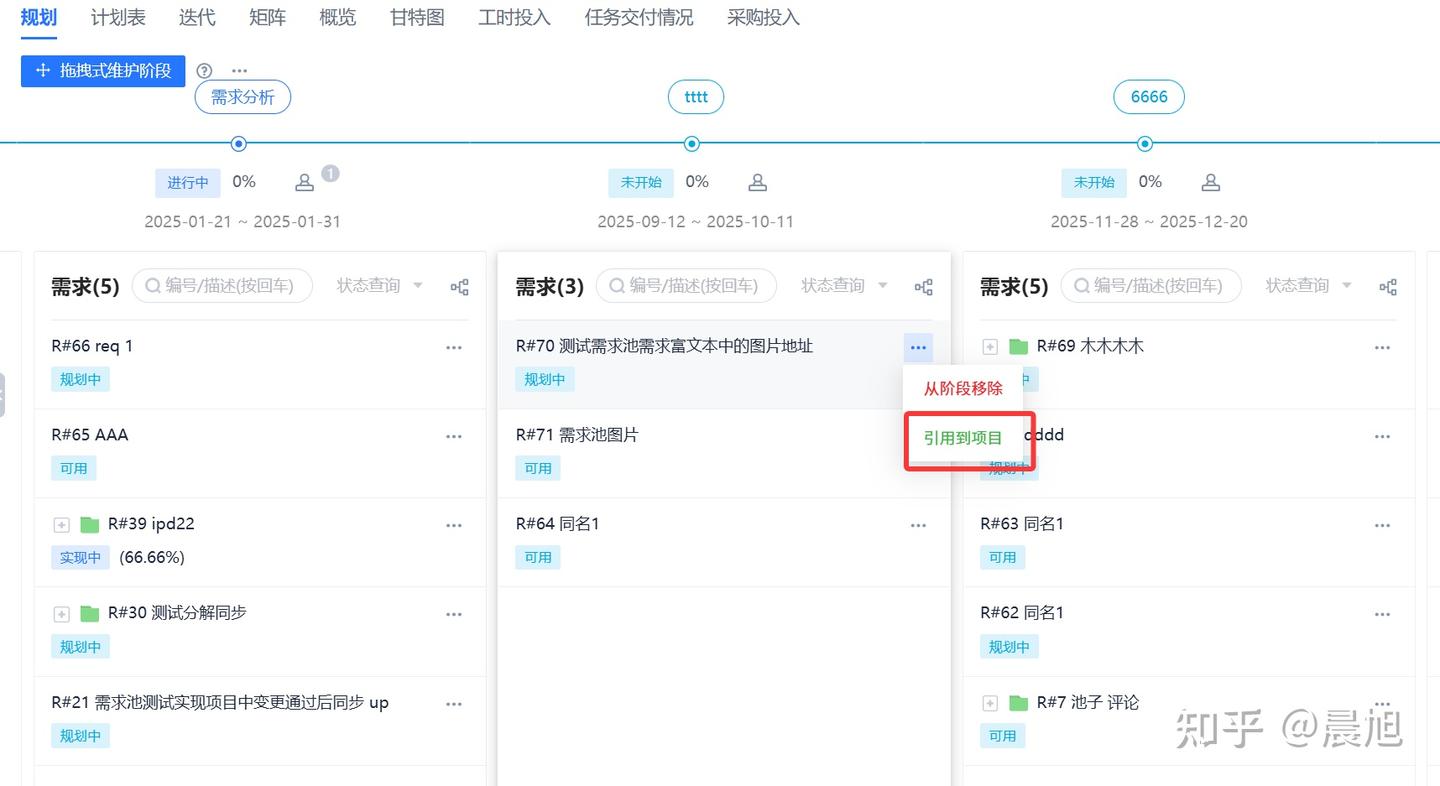

3.把规化的需求引用到项目中实现(自动实时推导项目集):

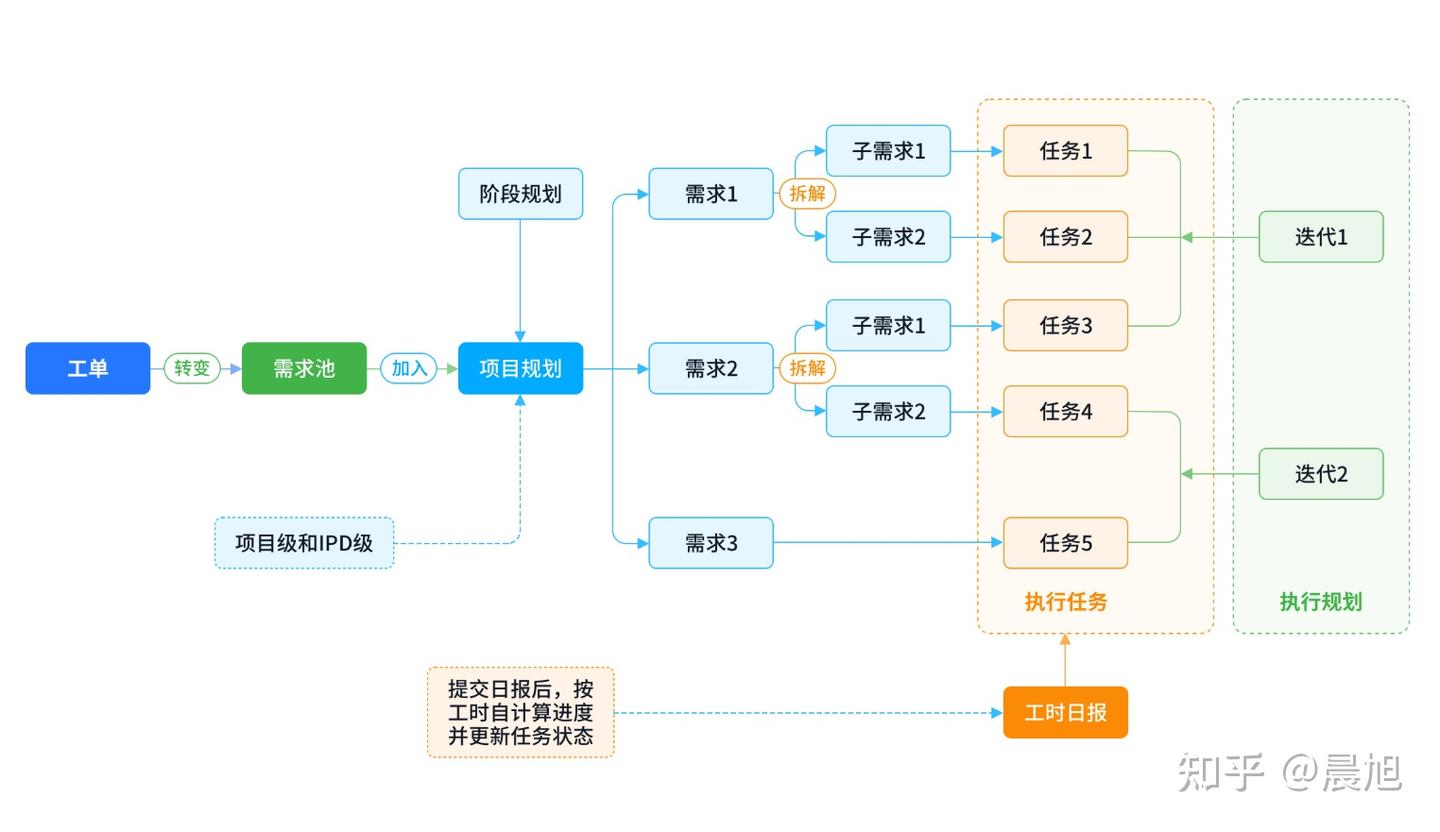

从全局统筹规划的需求中,根据需求特性引用到不同的项目中去实现。和传统的项目集不同,Codes中不需要手动建项目集,面是自动根据全局规划中的需求,被哪些项目引用了,来推导涉及的项目,也就是以交付为目的导向来实时推导项目集。

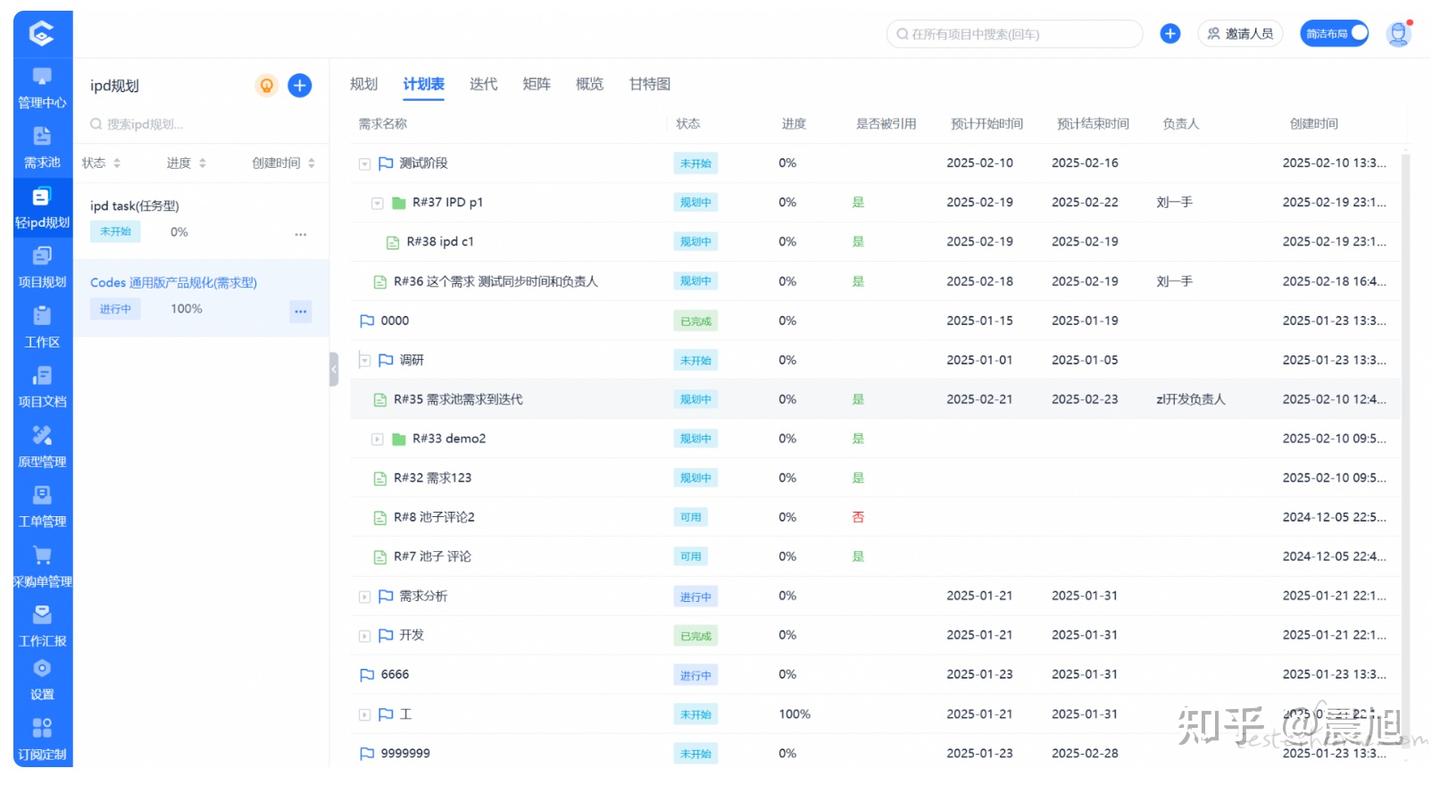

整个计划表:
以 treegrid 显示规划情况

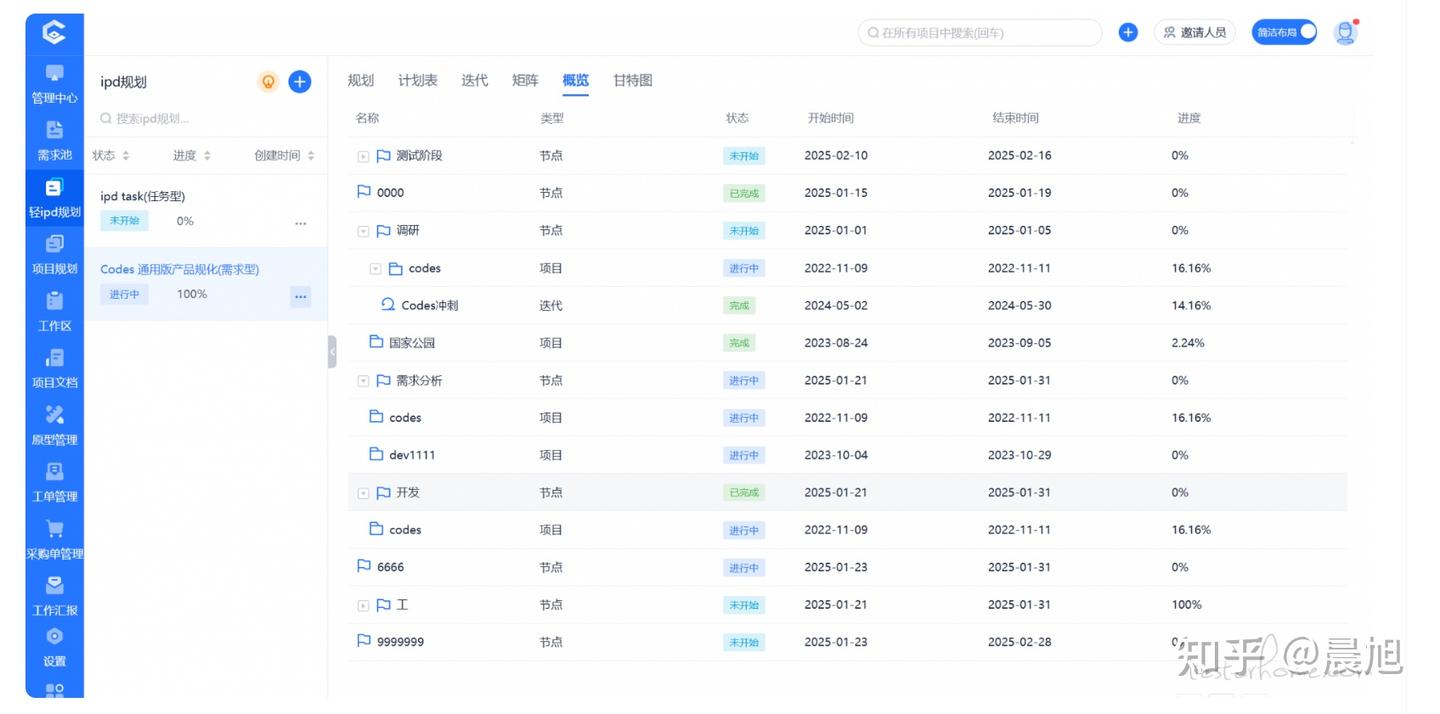

概览:
显示从各阶段涉及的项目, 及各项目下的迭代

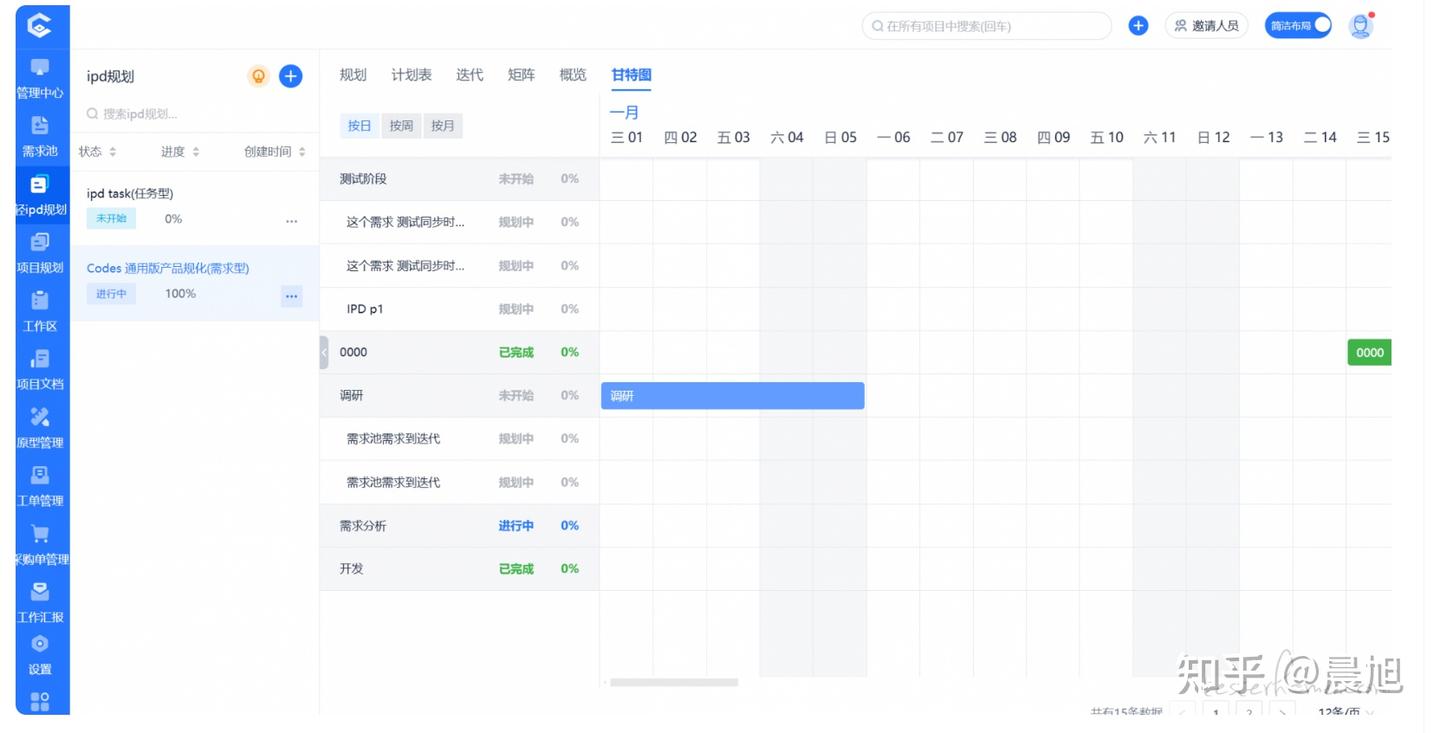

甘特图:
以甘特图显示阶段及其下需求

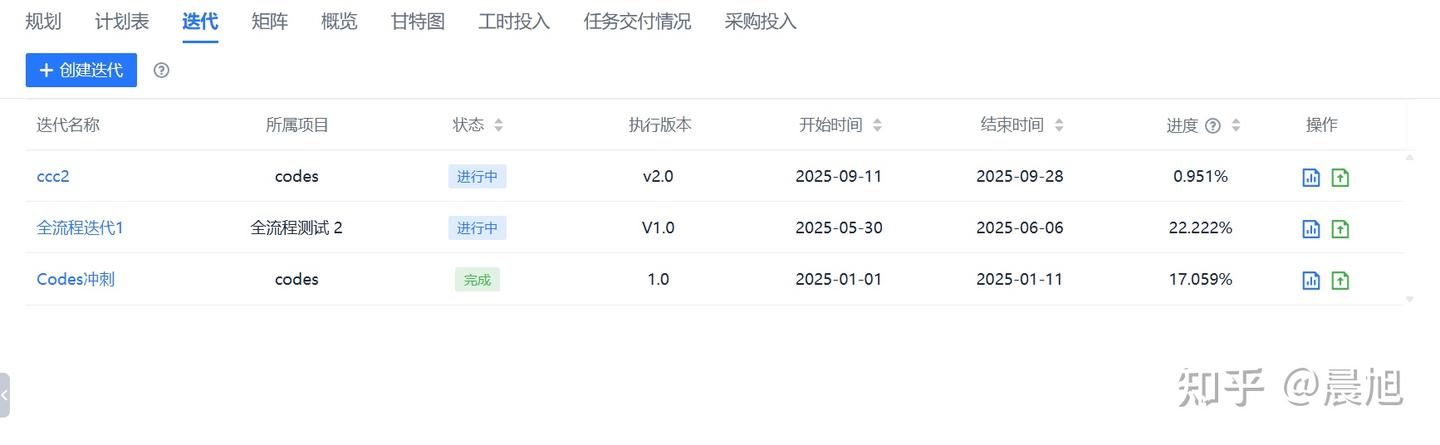

4.迭代实现:
在IPD规划中建迭代,以迭代来执行实现计划
建迭代,然后把需求分配到要迭代中。如果说前面的规划是宏观计划,迭代则事微观的计划了
在项目中填写工时日报后,自动算推算需求的进度,并层层推算迭代的进度,阶段的进度,以及整个IPD交付的进度。

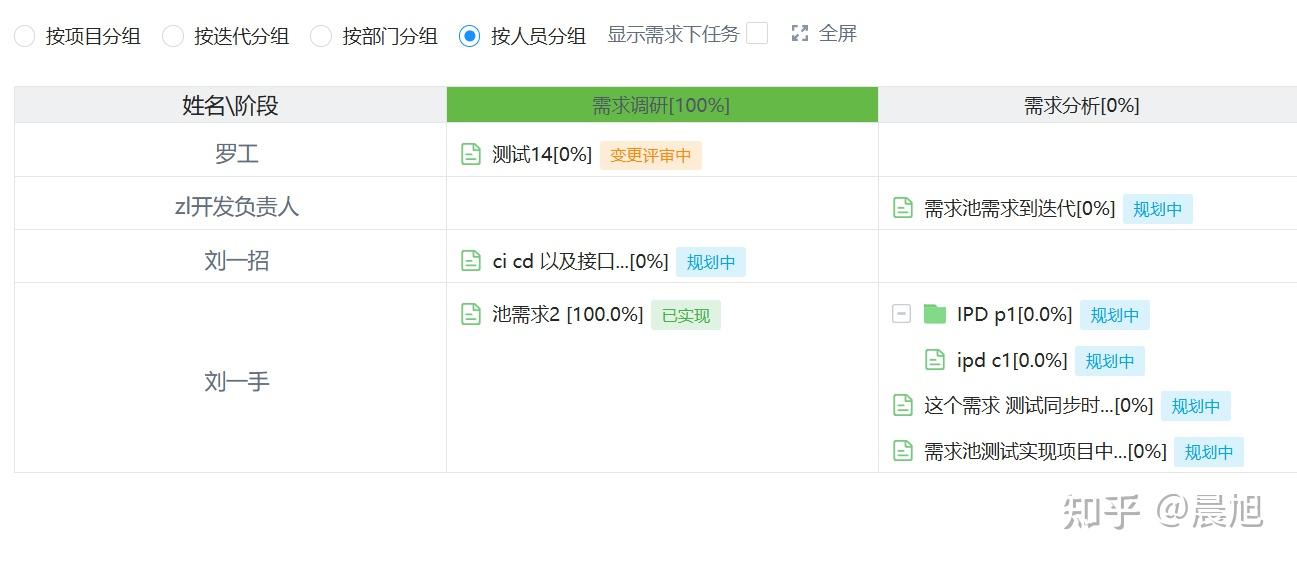

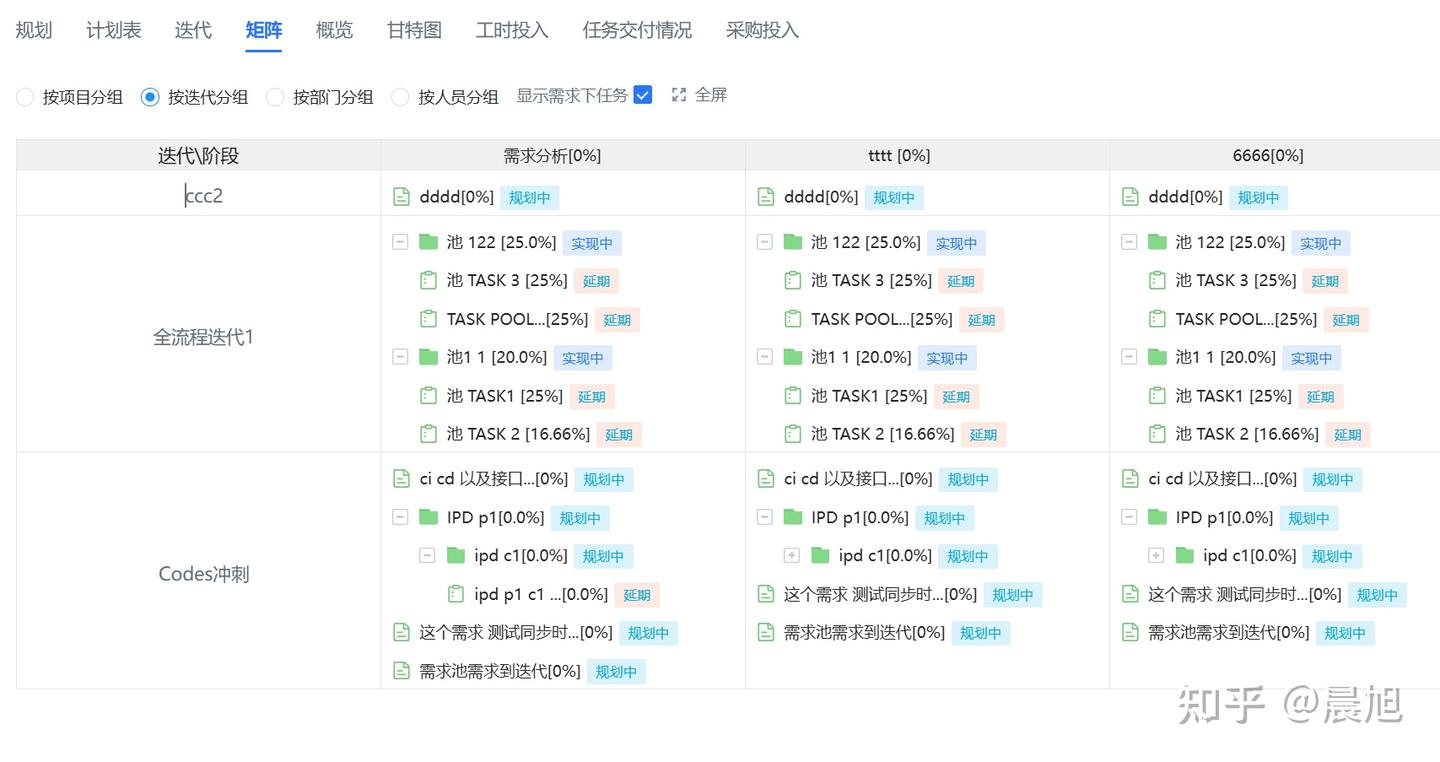

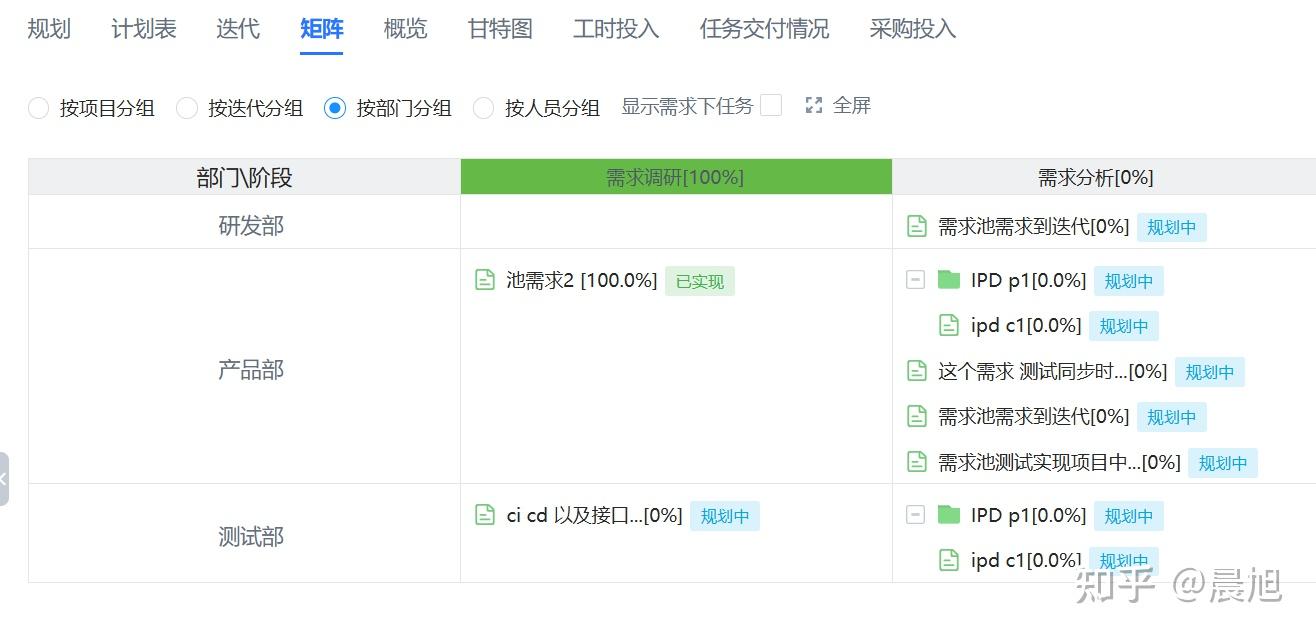

5.项目跟踪矩阵:
横向为阶段,纵向可以项目,可以是迭代,部门和人员,中间的方格中显示对应的需求,还可设置是否显示需求任务
按项目分组矩阵
按迭代分组矩阵:
按部门分组矩阵
按人员分组矩阵
总而言之,轻IPD为中小企业提供了一条从“无序”或“过度复杂”走向“有序而灵活”的管理路径。它既吸收了IPD在规划与协同方面的优点,又保持了敏捷的快速响应能力,是一种性价比很高的研发管理模式。
